消防預留預埋施工
1.1、消防預埋
1.預留預埋是給排水專業在主體施工中的工作重點。預留預埋準確與否對整個安裝工程至關重要。它将直接影響給排水安裝的順利進行。
2.施工準備期間,專業工長認真熟悉施工圖紙,找出所有預埋預留點,並統一編号,並在深化設計的預留預埋圖中标注清晰,以便於各專業的預留預埋.同時與其他專業溝通,以避免今後安裝有沖突、交叉現象,減少不必要的返工。
3.嚴格按照标準圖集加工制作防水套管、穿牆套管,套管長度按結構施工圖尺寸確定,套管管徑參照下列标準:

1.2、套管安裝
1.剛性套管安裝:主體結構鋼筋綁紮好後,按照給排水施工圖标高幾何尺寸找準位置,然後将套管置於鋼筋中,焊接在鋼筋網中,如果需氣割鋼筋安裝的,安裝後必須用加強筋加固,並做好套管的防堵工作。剛性套管安裝如圖所示:

2.穿牆套管安裝:土建專業在砌築隔牆時,按專業施工圖标高,幾何尺寸将套管置於隔牆中,用砌塊找平後用砂漿固定,然後交給土建隊伍繼續施工。
3.穿剪力牆鋼套管安裝:在鋼筋綁紮好後,按照專業施工圖確定好套管的标高和幾何尺寸放置鋼套管,找準確切位置後焊牢在周圍鋼筋上,如果需要氣割鋼筋安裝的,安裝好後必須用加強筋加固,並做好防堵工作。
4.穿樓闆孔洞預留:預留孔洞根據尺寸做好木盒子或鋼套管,確定位置後預埋,待混凝土澆築後取出即可。
消防管道安裝施工
2.1消防管道安裝

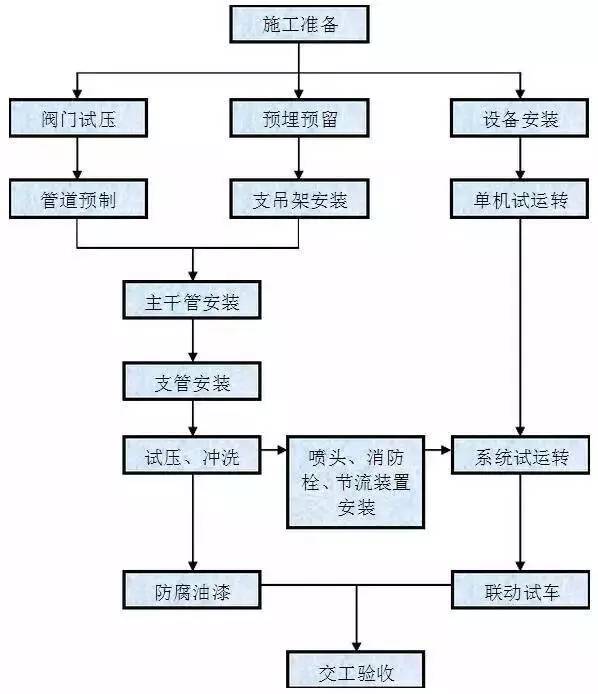

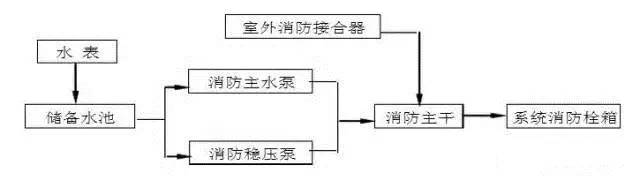

1.系統流程:

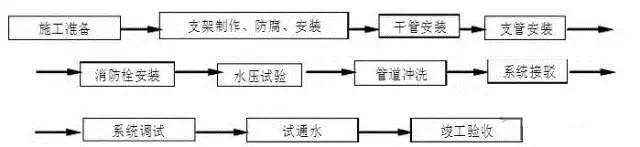

2.施工工序:

⑴幹管安裝,≤DN75的幹管採用套絲連接安裝,焊接和絲接技術數據與給水管相同,焊接口和埋地部分的管理作防腐處理。
⑵ 消防栓及支管安裝,消防栓支管要以栓閥的坐标、标高定位甩口,核定後再固穩消防栓箱,栓箱内配件根據設計要求設定。
⑶ 消防水泵安裝根據設計要求定型号、定位置,安裝順序爲止回閥;閥門依次與設備緊固,閥門安裝手輪方向應便於操作,具體安裝技術參照泵房的安裝。
3. 消防栓箱的安裝
⑴安裝前應核對産品型号與設計是否相符,箱内配件、産品合格證、産品說明書是否齊全。箱體安裝前應進行外觀質量檢查,如發現質量問題不得使用。 安裝過程中應與裝修緊密配合,不得損壞裝修面,箱體安裝高度一緻,栓口離地面高度爲1.2m,允許偏差20mm。閥門距箱側面爲140mm,距箱後内表面爲100mm,允許偏差5mm。明裝箱和暗裝箱區别使用,注意配合裝修面接縫整齊美觀。安裝後的箱體上下角的水平移位不得超過2mm,以保證箱體平、正直。
電氣預留預埋施工
3.1電氣配管
1.所有配管工程以設計圖紙爲依據,暗配管應沿-近的路線敷設。
2.管路超過下列長度,應加裝接線盒,其位置應便於穿線,如下表所示:

3.管路垂直敷設時,根據導線截面設置接線盒距離,以方便穿線,如下表所示:

4.暗配電線管路與其它管道-小距離,如下表所示:

5.鍍鋅鋼管的敷設一律採用套絲管箍連接,要求鋼管經掃管後進行管頭套絲,套絲長度以用管箍連接好後螺紋外露2~3扣爲宜,套絲完成後應檢查是否光滑、平整,管口作二次打磨處理。
6.鋼管進入配電箱時,應使用配電箱的敲落孔,無敲落孔時使用專用開孔器按管徑大小開孔,並使用鎖緊螺母固定牢靠,連接牢固後管螺紋宜外露2~3扣。
3.2接線盒預埋
1.管進盒、箱連接,盒、箱開孔應整齊並與管徑相吻合。管口露出盒、箱應小於5mm。有鎖緊螺母者與鎖緊螺母平,露出鎖緊螺母的絲扣爲2~3扣。兩根以上管入盒、箱要長短一緻,間距均勻,排列整齊,如圖所示。

2.在現澆混凝土頂闆内安裝接線盒時,用油漆在設計規定的位置上畫上接線盒位置和進出線方向,按進出線方向将接線盒壁上的對應敲落孔取下,将管口用塑料管堵和膠帶封好,将接線盒用鋸末填滿,然後用塑料寬膠帶将盒口包紮嚴密,並做好接地跨接線。
