來源:北京消防改造 時間:2018-10-17 14:42:22
辦公室裝修與家裝不同,-不同的就是要按照規定要求,辦公室裝修必須辦理消防報批、驗收手續,辦理手續一般都需要至少3天,更關鍵的是手續還不一定能一次通過,這就要看辦公裝修公司的實力瞭。
手續辦理包括:
1.繪制滿足消防規範所要求的全套辦公室裝修圖紙,包括建築、暖通、電氣、消防等各個專業。
2.代爲辦理消防報批、施工審批、消防驗收三項審批手續。
3.代爲協調建材消防檢測、室内消防檢測、電氣消防檢測等第三方檢驗檢測。
4.按消防規範,組織噴淋系統、火災自動報警系統、應急照明系統的專業施工改造。我們爲數千辦公室項目成功辦理瞭消防報批手續,並承擔瞭施工改造施工,高效、專業。

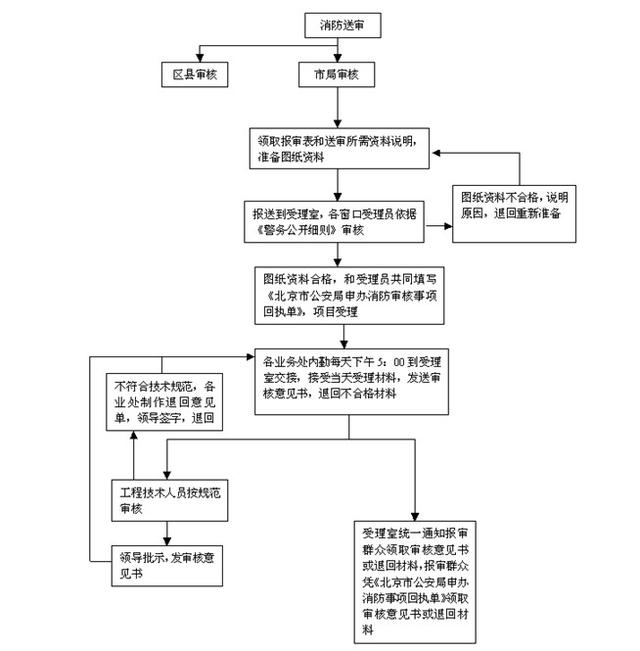

審批手續一般流程:如下圖

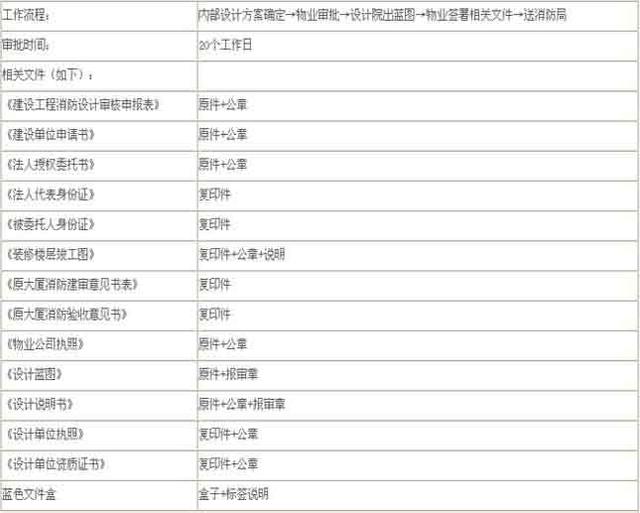

建設工程消防設計審批(【建審】)辦理說明

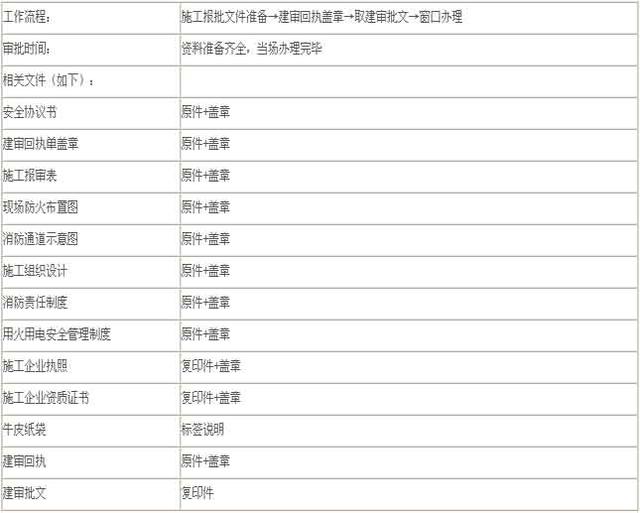

施工消防報批(簡稱【施審】)辦理

建設工程消防驗收(簡稱【消驗】)辦理說明

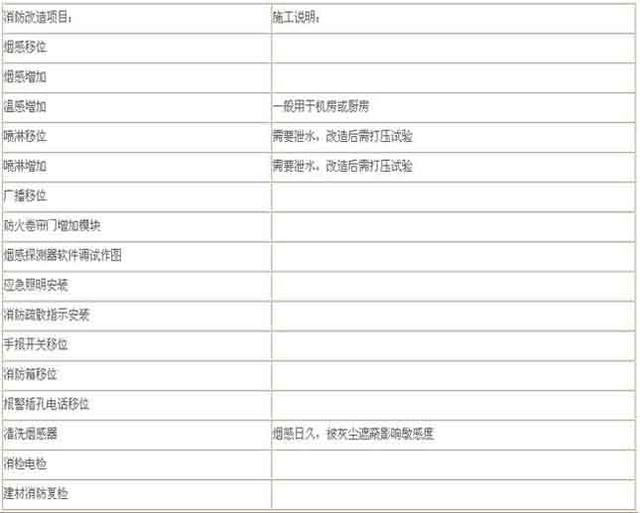

消防改造施工:
1、重新辦公室裝修,會影響現場的格局改變,輕質隔斷牆重新設立,造成原有的噴淋、煙感、消防廣播、緊急照明、出入口指示等消防設備,不能滿足消防規範要求,而必須按照新消防設計圖紙進行相應施工改造;
2、消防改造必須與裝修改造配合進行,不适合單獨實施。在進行辦公室裝修改造時,将消防改造,進行一體化施工,有利於縮短施工時間、方便内部配合,避免出現互相牽扯、施工成品保護責任難以分辨等弊端;
3、辦公室裝修施工所涉及到的消防改造工程,内容瑣碎,工作量小,對於專門從事消防工程的大型專業公司而言,無法承攬,或者成本很高。
消防施工改造的主要内容包括:

與辦公室裝修有關的常用消防設施:
煙感:煙感是運用氣體傳感,進行火災報警的儀器。在燃燒的環境中,一氧化碳傳感器和粉塵在空氣中的含量會顯著提高,這些變化會被傳感器檢測出來,産生報警信号,經過處理放大,變成模拟電壓或者數字量,控制後面具體的報警裝置,比如水噴頭或者揚聲器等等。按消防規範,公共場合的獨立房間或每25-45平米必須安裝1個;
噴淋:消防噴淋系統是一種消防滅火設施,分爲人工控制和自動控制兩種。有系統報警裝置安裝的建築物,在發生火災時自動發出警報,自動控制的消防噴淋系統就可以自動噴水,因此能有效控制、撲滅初期火災。公共場合每10平米左右必須安裝1個噴淋頭。噴頭之間的距離應大於2.4米,小於3.6米;
疏散指示:分單項(左或右)和雙向等三個指示方向,設在距地高度不低於2.0米處;疏散标志尺寸一般爲30cm*40cm,設在離地面1.0m以下的牆面上;
消防廣播:消防廣播系統,是火災逃生疏散和滅火指揮的重要設備。火災發生時,應急廣播信号通過音源設備發出,經過功率放大後,由廣播切換模塊切換到廣播指定區域的音箱實現應急廣播,一般的廣播系統主要由主機端設備、音源設備、廣播功率放大器、火災報警控制器(聯動型)、音箱等構成;
安全出口應急燈:消防安全出口标志燈屬於消防應急燈,工作可靠,穩定,壽命長,适用於寫字樓、賓館,商場,大廈等高層建築。該指示燈還具照明功能,以備停電作應急照明之用,採用金屬燈頭或阻燃塑料燈頭,有壁挂式、手提式、吊式安裝方式。應急時間≥90分鍾;
應急照明燈:正常照明電源發生故障時,能有效地照明和顯示疏散通道,是能持續照明而不間斷工作的燈具。廣泛用於公共場所和不能間斷照明的地方。
